Umbau + Erweiterung

In diesem Sommer beginnt der Umbau + Erweiterung unserer Kita Mariendorf Süd. Wie schon bekannt ist, beherbergt unsere Kita 69 Kinder in den Bereichen Krippe mit zwei, Elementarbereich mit drei und den Vorschulbereich mit einer Gruppe. Es hat sich gezeigt, dass die überaus kleine Größe in den vergangenen Jahren einige Tücken mit sich brachte. Veränderungen in der Gesetzeslage (man kann sagen, die Mischkalkulation und die Verwaltung sind sehr ungünstig) sowie die gestiegene Nachfrage brachten Überlegungen der Erweiterung mit sich. Jetzt ist es soweit. Wir bauen am südlichen Teil des Gemeindehauses an (1 Stockwerk) und machen dadurch einiges, bisher fast ungenutztes Gelände der Gemeinde nutzbar.

Wir bitten alle Eltern, Kinder, MitarbeiterInnen und AnwohnerInnen um Verständnis und Entschuldigung für die entstehenden Unannehmlichkeiten.

Eckdaten

Baubeginn: 27.06.2019.
Geplante Fertigstellung: April/Mai 2020
Geplante und genehmigte Gesamtanzahl der Kinder: 100

Bereich für den Anbau

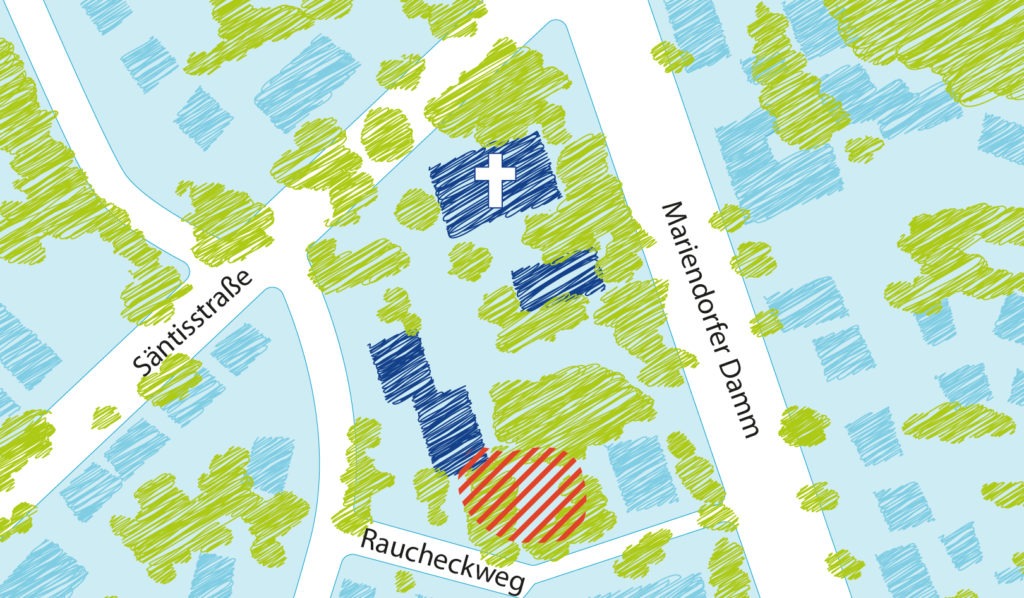

Im markierten Bereich ist eine Erweiterung des Gebäudes geplant. Wir bauen ein Erdgeschoss mit Gruppenräumen an das Gemeindehaus an. Auch der bestehende Teil der Kita ist von Umbauarbeiten betroffen. Der Durchgang vom Elementar- zum Krippenbereich durch das Treppenhaus wird ebenso neu gestaltet.

Umbau + Erweiterung Kita Mariendorf

Grundriss des Anbaus

Terminplan

Was aktuell noch etwas unklar ist, ob wirklich alle Termine so eingehalten werden können wie geplant, auch wenn wir aktuell davon ausgehen. Einen Überblick bietet die nachfolgende Tabelle.

MaßnahmeTageZeitraum
Bauvorbereitende Maßnahmen1006 2019
Abrissarbeiten-Räumungen1406 – 07 2019

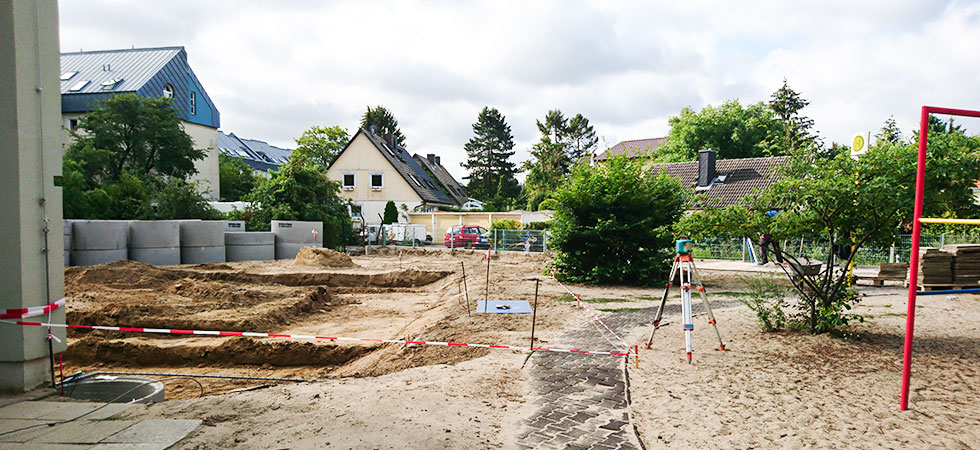

Gründung und Fundamente2006 – 07 2019

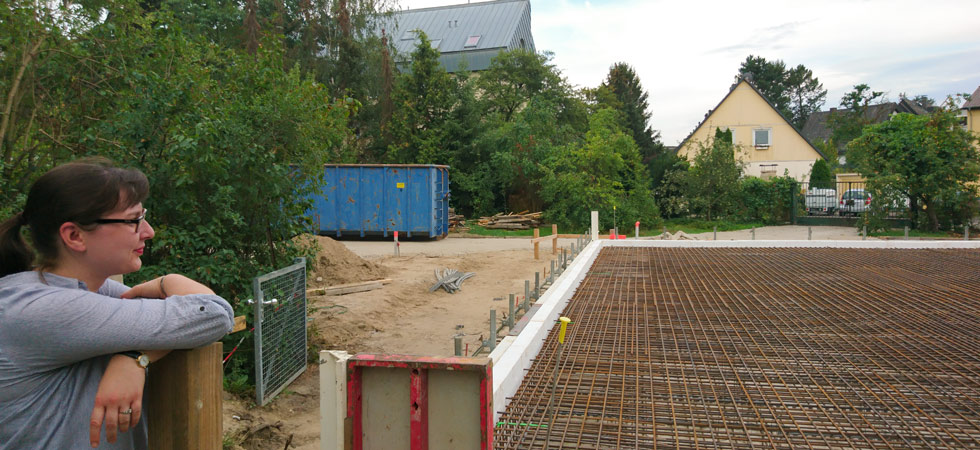

Bodenplatte2007 – 08 2019
Mauer- und Betonarbeiten5008 – 10 2019
Gerüst11008 2019 – 01 2020
Dachkonstruktion und Abdichtung 2409 -11 2019
Trockenbauarbeiten1510 – 11 2019
Fenster und Türen1510 – 11 2019
Rohinstallation / ELT / SAN / LUF1511 – 12 2019
Innenputzarbeiten1512 2019
Estricharbeiten3012 2019 – 02 2020
Maler und Fliesenarbeiten2501 2020 – 02 2020
Außenwandbekleidung3501 – 03 2020
End-Installation / ELT / SAN / LUF1501 2020 – 02 2020
Restarbeiten2001 2020 – 02 2020
Möblierung/Ausstattung17007 2019 – 03 2020
Möblierungsplanung 4007 2019 – 08 2019
Ausschr./ Submission/ Vergabe4008 2019 – 10 2019
Möblierung1202 2020 – 03 2020
Innenausbau-Phase1 UG1907 2019 – 08 2019
Abriss1007 2019
Massivwand Übergang Kita207 2019
Trockenbau307 2019
Elektroarbeiten/Sanitär307 2019
Putz-Spachtelabeiten307 2019
Bodenbelagsarbeiten307 2019
Innentüren3 07 2019
Außenanlagen17107 2019 – 03 2020
Außenanlagenplanung2107 2019
Ausschr./ Submission/ Vergabe4007 2019 – 09 2019
Bauarbeiten Außenanlagen10010 2019 -03 2020
Innenausbau-Phase2 OG3903 – 05 2020
Abriss903 2020
Trockenbau503 – 04 2020
Elektroarbeiten/Sanitär504 2020
Putz-Spachtelabeiten504 2020
Bodenbelagsarbeiten504 2020
Innentüren304 2020
Restarbeiten704 – 05 2020

Weitere Fragen

Wenn Sie Fragen oder Anmerkungen zum Anbau und den geplanten Bauarbeiten haben, melden sie sich bitte in der Küsterei oder bei der Kitaleitung. Die Kontaktdaten finden Sie hier.
